一、項目簡介
坪地站為深惠城際第11座車站,位于鹽龍大道與環坪路交叉口,沿鹽龍大道北側東西向敷設,車站里程DK58+0.12.708-DK58+344.708,總長度為332米,標準段寬23.3米,覆土厚度2.5-5.1米,為地下二層單柱雙跨結構,采用連續墻支護,地下連續墻合計133幅。
二、應用點

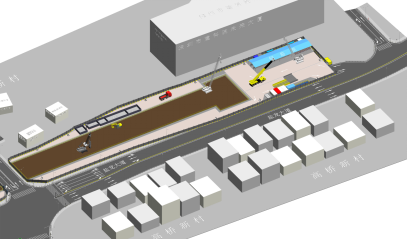

1、場布模擬
場地內需要滿足成槽機、雙輪銑、履帶吊等大型機械安全行駛,對空間布局要求較高,本項目在開始施工之前對場內設備布置情況進行模擬,規劃出合理的方案,確保施工過程中各設備之間協調運行。
2、交通疏解模型

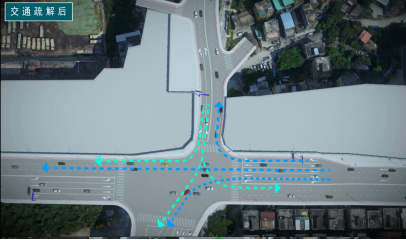

因綠化遷移短期無法實施,壓縮了施工現場,特將道路疏解至鹽龍大道南側,將中間綠化帶拆除,新建成臨時道路保持雙向六車道通行,每個車道凈寬度為3.25米,兩側設置2米人行道,施工龍騰路跨主體蓋板,并保持疏解期間龍騰路雙向4車道通行。

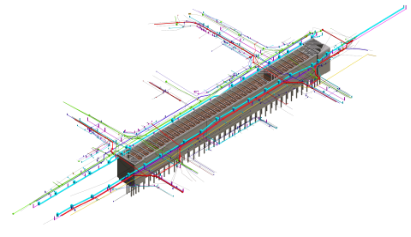

3、WBS模型分解
根據《QBSZMC-10104-2021軌道交通工程信息模型分類和編碼標準》、《QBSZMC-10105-2021軌道交通工程BIM構件模型創(chuàng )建與入庫標準》等深鐵集團標準,將BIM模型按照現場施工流水進行拆分,同時按照編碼規則進行構件編碼和信息添加,達到深鐵集團模型入庫要求。

4、管線遷改模型
本項目管線遷改種類多、體量大、控制性管線多、施工難度大、工期不可控。主要工程包含:雨水、污水、給水、燃氣遷改各兩期,電力、通信管線遷改各一期。本項目利用BIM技術,將管線排布情況直觀的展示,確保遷改工程準確、安全施工。
