盾構機始發推演模擬

發布時間:2023-07-11瀏覽次數:



盾構機始發推演模擬

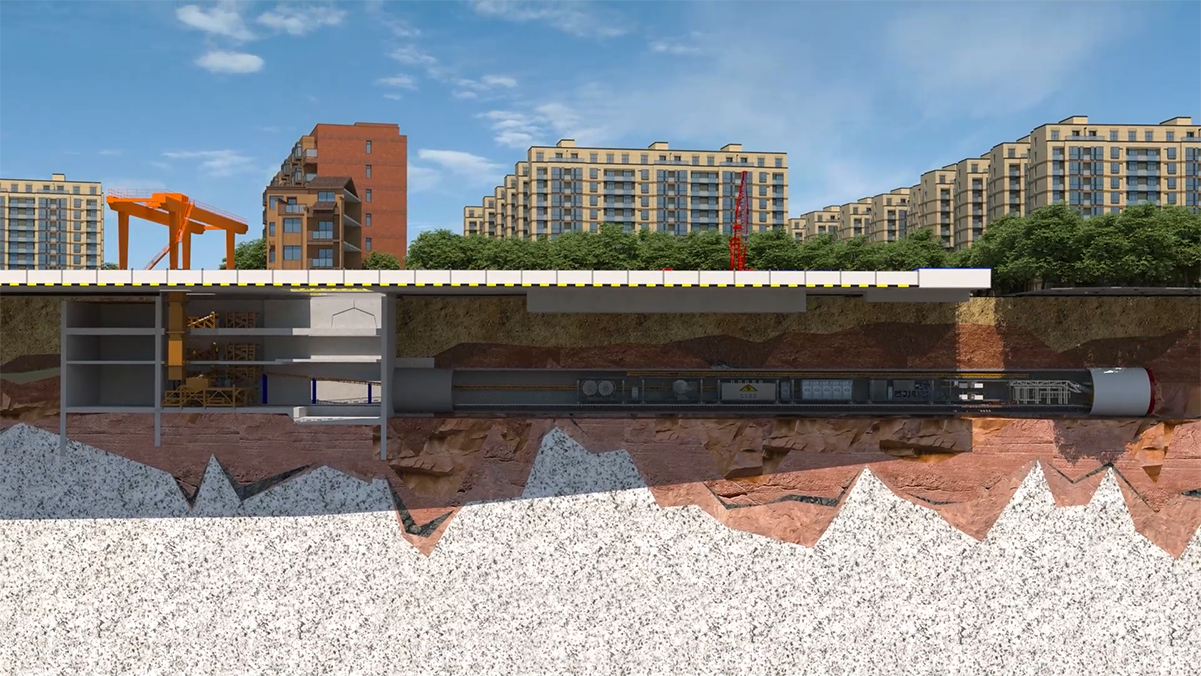

    深圳機場至大亞灣城際鐵路工程1標五工區為1站1區間,分別為民治北站、民治北站至五和站區間,區間采用兩臺復合式土壓平衡盾構機,于民治北站大里程端始發,至五和站小里程接收,左線長度2236.507米,右線長度2015.308米,均為單洞單線,區間穿越地質為全風化花崗巖、土狀強風化花崗巖、塊狀強風化花崗巖、中風化花崗巖以及微風化花崗巖,左線上軟下硬地層占比44%,全斷面硬巖占比30%;右線上軟下硬地層占比45%,全斷面硬巖占比37%。

點擊觀看視頻

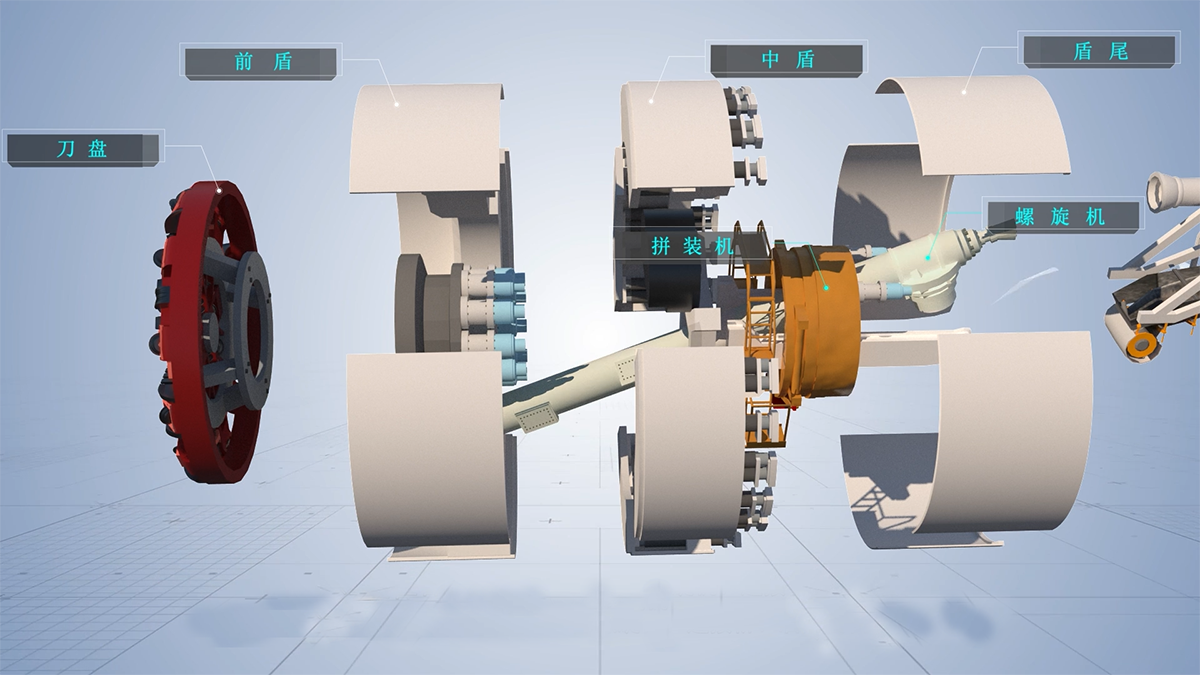

    盾構機開挖直徑91404mm,其中主機長度約為11m,整機長度約117m,主要分為刀盤、前盾(下分快、主驅動、左分塊、右分塊、上分快)、中盾(上下左右四分塊)、盾尾(上下左右四分塊)、拼裝機、螺旋機、連接橋、后配套臺車(7節)。

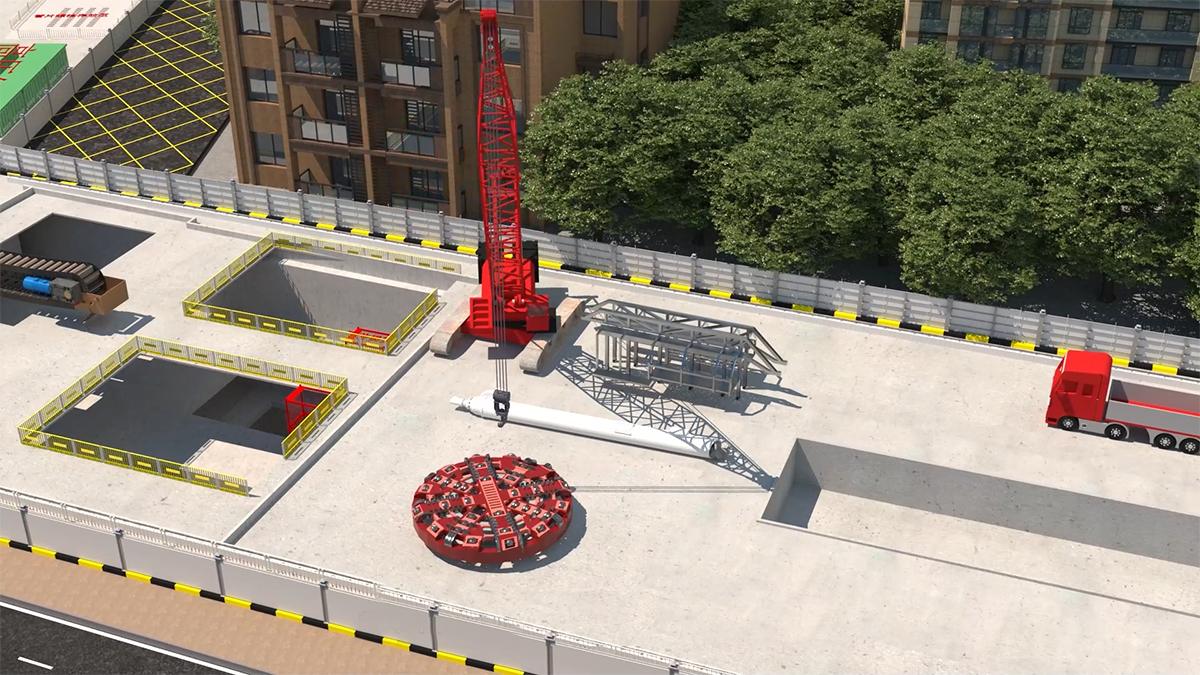

    始發井位于民治北站大里程端,場地寬度約40m,長度約140m,施工面積約5600㎡,始發底板長度為36.64m,盾構機采用分體始發,盾構機吊裝組裝人員20人,場地林建人員30人,皮帶機安裝人員10人,龍門吊安裝人員10人,輔助作業人員30人。臨時臺車、螺旋機進場、刀盤進場地面焊接拼裝,前盾分塊進場、中盾分快進場、盾尾分塊、拼裝機進場,1#龍門吊安裝,兩臺盾構機整體始發后,2#龍門吊安裝、渣土池擴建、砂漿站安裝。


    始發托架下井安裝,反力架底下井安裝、軌線布置、臨時臺車、螺旋機下井,前盾分塊下井組裝、中盾分塊組裝后下井、刀盤下井、盾尾分塊下井、拼裝機安裝、螺旋機安裝、盾尾其余分快安裝、剩余反力架安裝、地面臺車安裝(同步龍門吊進場安裝)、延長管線連接、盾構機組裝調試、負環拼裝、盾構機分體始發,龍門吊垂直運輸管片,掘進120m后負環、始發架及反力架拆除,1#-7#臺車下井,整體掘進。



首頁 | 關于我們 | 新聞中心 | 服務領域 | 案例分享 | 聯系我們 | 加入我們 |

◎2016.盾構機始發推演模擬_河南比目工程技術咨詢有限公司

HENAN BIM ENGINEERING TECHNOLOGY CONSULTING CO., LTD.

掃一掃添加關注

版權所有:盾構機始發推演模擬_河南比目工程技術咨詢有限公司

豫ICP備18036102號-1

豫公網安備41010702003379
