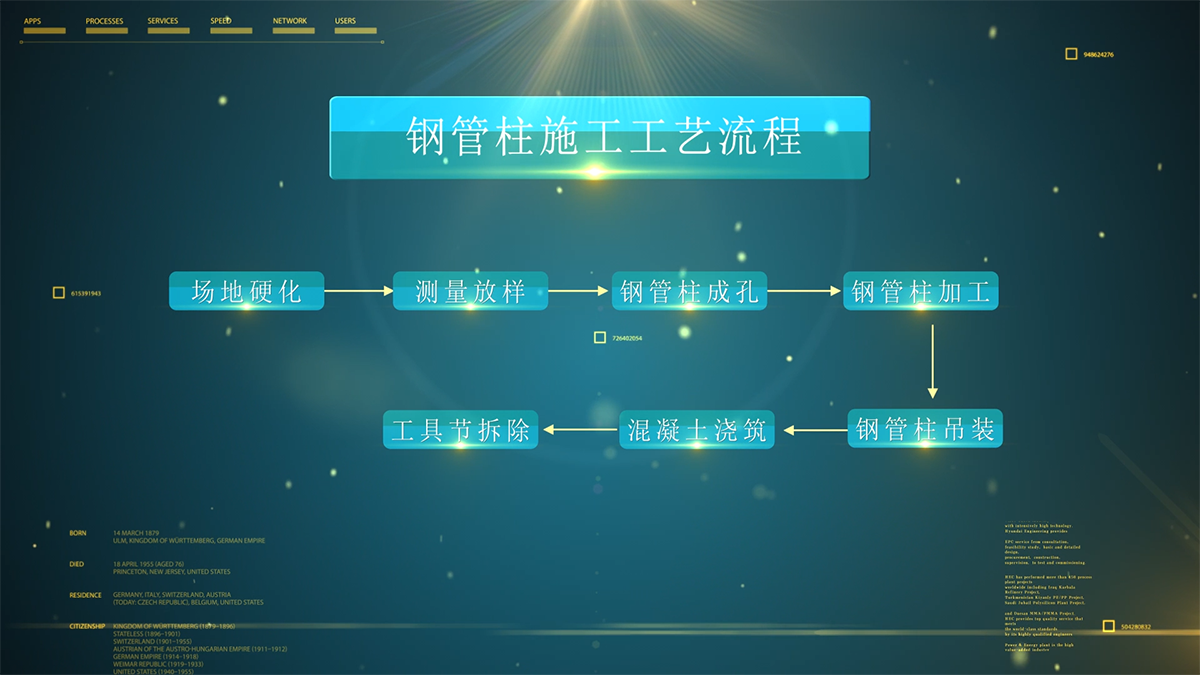

鋼管柱施工工藝流程為場地硬化、測量放樣、鋼管柱成孔、鋼管柱加工、鋼管柱吊裝、混凝土澆筑、工具節拆除。

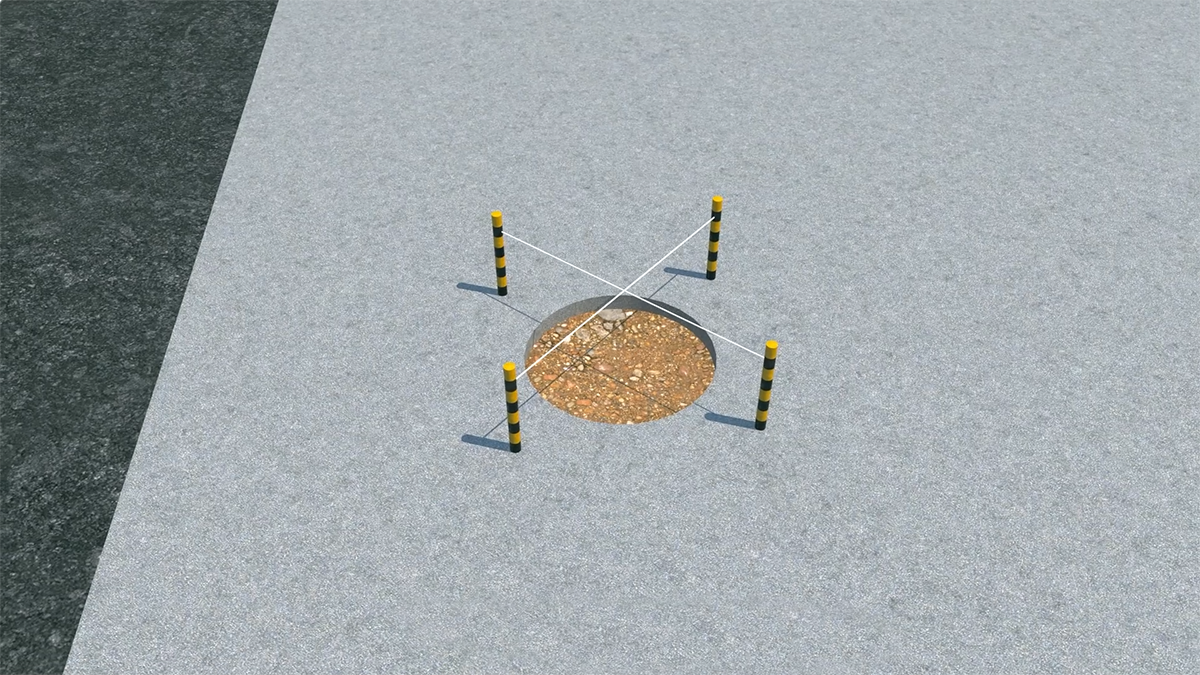

鋼管柱施工區域場地硬化厚度不小于30cm,強度不低于C30,并綁扎雙層雙向鋼筋,硬化時預留鋼管柱空位。現場測量人員在硬化場地上放樣鋼管柱點位,打好十字護樁,用紅油漆做好標識。根據測量放樣的樁位點,采用全回旋鉆機下方套管,套管直徑比樁徑大20cm,套管壁厚4cm,套管下放過程旋挖機配合抓取口內土方,套管埋設至中風化巖面線,長度約29米,成孔至巖面后先采用1.5米鉆頭施工,在更換成孔直徑鉆頭成孔,循環此流程至設計標高。鋼管柱在加工場集中加工,鋼管柱成都58米,分兩節進行加工,柱體采用原材卷板加工,解封采用全熔透一級焊縫,單節長度3米,相鄰諒解豎向焊接縫位置相互錯開,柱體加工垂直度小于1/1000,加工完成且對焊縫等檢測合格后運輸至現場安裝。

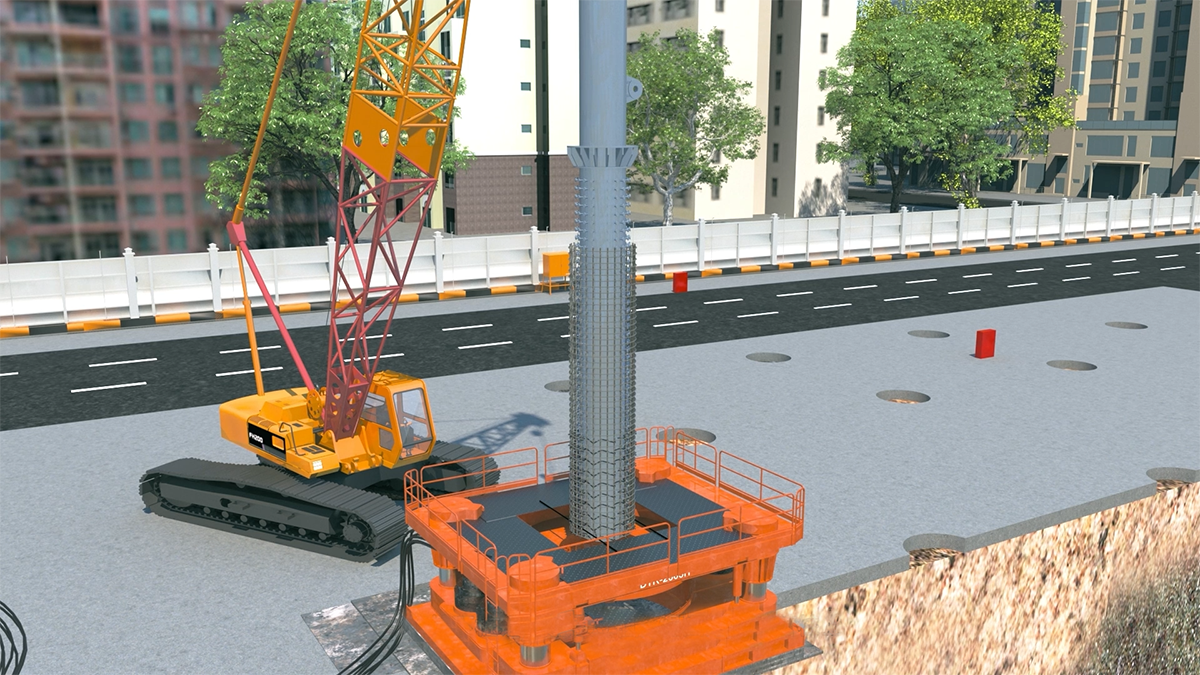

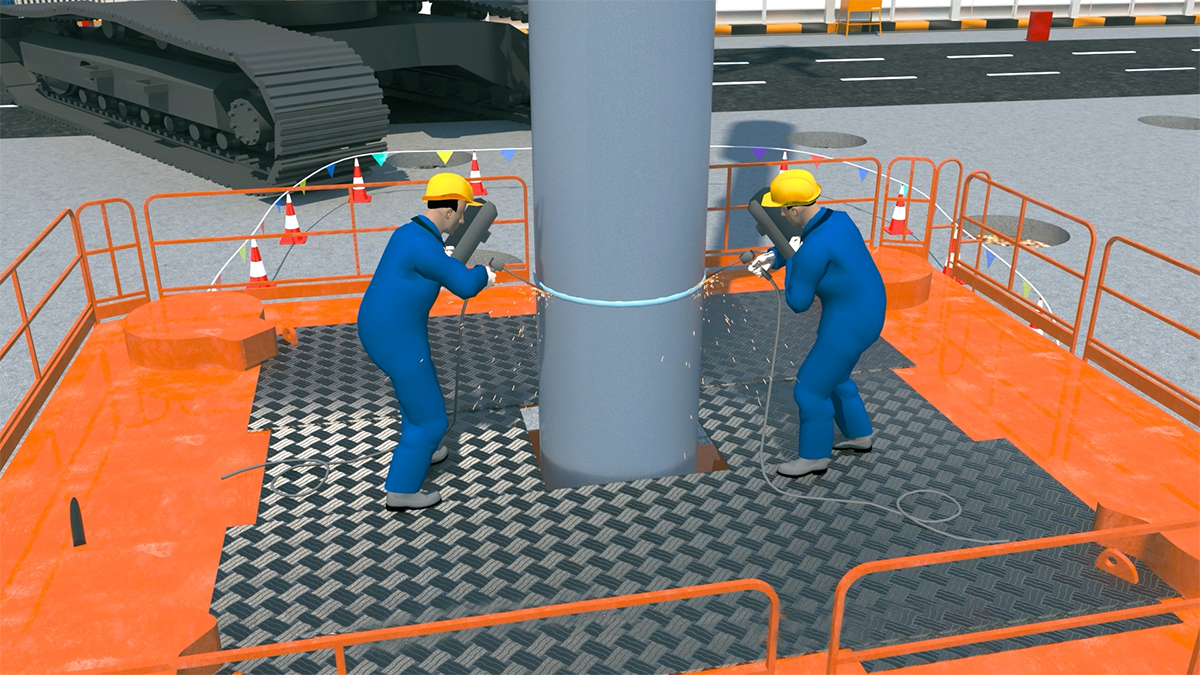

旋挖鉆進至設計標高后,空轉約10分鐘將孔底沉渣收入鉆斗內,保證空地沉渣小于10cm,完成清孔后開始進行鋼管柱吊裝施工,柱頂標高位于地面下6米,采用直徑2米、長度9米、壁厚4cm的工具節輔助吊裝,鋼管柱與工具節通過螺栓連接牢固,鋼管柱+工具節總長67米,采用分解吊裝,在全回轉平臺上進行接頭焊接,先吊裝住下鋼筋籠并固定在平臺上,再吊裝底節鋼管柱至柱下樁鋼筋籠內,將柱下鋼筋籠通過鋼絲繩固定在鋼管柱上,再下放底節鋼管柱至鋼管柱接頭在平臺上1.5米位置,利用全回轉平臺夾緊鋼管柱,并調節其垂直度不超過1/500,再吊裝頂節鋼管柱置于平臺上與底節鋼管柱進行焊接長施工,焊接完成且焊縫檢測合格后,平臺松開底節,履帶吊吊起整節鋼管柱開始下放,在鋼管柱上套管底標高上2米位置焊接4個槽鋼平臺,防止液壓頂伸裝置,配合頂部平臺調節鋼管柱垂直度。鋼管柱繼續下放至設計標高后,平臺夾緊工具節,配合底部調節裝置調整鋼管柱垂直度,垂直度小于1/500后,方可進行下一道工序。
HENAN BIM ENGINEERING TECHNOLOGY CONSULTING CO., LTD.
掃一掃添加關注
版權所有:鋼管柱施工工藝_河南比目工程技術咨詢有限公司
